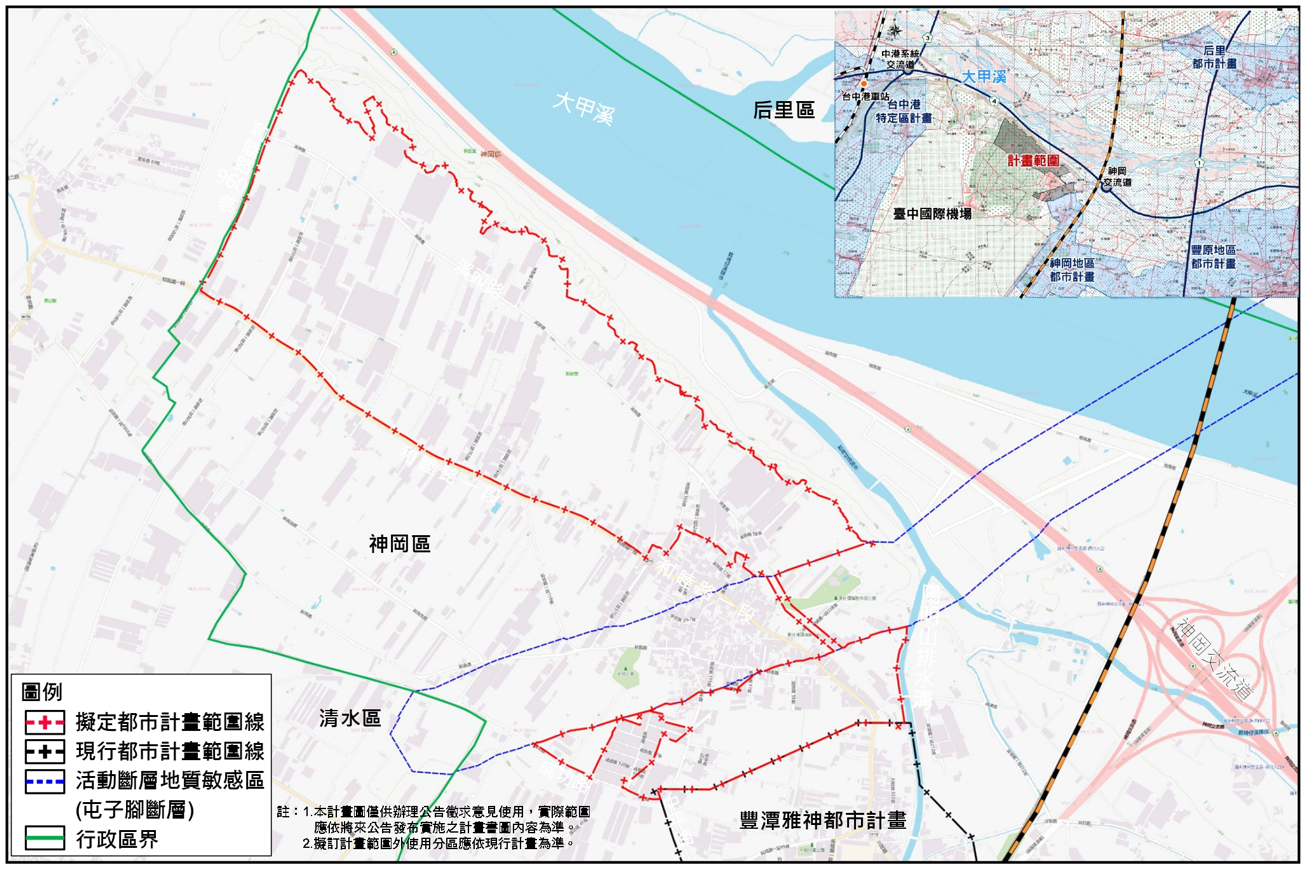

園區簡介
|
1. 前置規劃作業: (1) 109年8月5日同意核備初步規劃報告書。 (2) 109年12月9日取得提供電信服務同意函 (3) 110年1月14日取得台灣電力公司供電同意函。 (4) 110年3月18日辦理可行性規劃公聽會。 (5) 110年12月27日取得台灣自來水公司供水同意函。 (6) 111年9月15日取得經濟部水利署中區水資源局核定用水計畫書。 (7) 111年5月9日出流管制規劃書取得本府水利局核定。 (8) 112年4月26日同意屯子腳活動斷層地質敏感區地質調查及地質安全評估報告書內容。 2. 都市計畫作業: (1) 112年9月27日提送都市計畫之主要計畫書及細部計畫書圖予主管機關都發局審議。 (2)113年1月8日提送都市計畫公告徵求意見相關資料予本府都市發展局辦理都市計畫公告徵求意見程序。 (3) 113年6月21日及10月8日提送臺中市國土功能分區劃設意見書(園區範圍確認)予本市國土計畫審議會審議。 (4) 113年11月5月經本市國土計畫審議會審議通過調整方案。 (5) 內政部國土審議委員會於114年4月23日及8月5日召開專案小組及大會審議同意確認。 (6) 114年9月1日起公告徵求意見30日,及9月25日召開座談會。 3. 環境影響評估作業: (1) 112年11月8日依「開發行為環境影響評估作業準則」第9條規定於中央主管機關指定網站刊登開發資訊。 (2) 113年1月2日提送環境影響說明書予經濟部函請環境部審議。 (3) 113年7月1日經濟部轉送環境影響評估說明書予環境部審議。 4. 可行性規劃作業: (1) 112年11月17日提送可行性規劃報告至經濟部備查。 (2) 113年5月1日經濟部同意備查可行性規劃報告。 |
